Se retrasa tendido de ductos de Semapa, ENDE y Misicuni
Las empresas ENDE, Misicuni y Semapa están demoradas en la instalación de varios metros de tubería para que el agua de Misicuni llegue a Cercado en agosto, tal como fue anunciado por estas instituciones.
ENDE anunció que las pruebas con agua en la planta hidroeléctrica de Jove Rancho (Quillacollo) comenzarían el 15 de julio, pero las mismas no se iniciaron porque faltó 2,5 metros de tubería forzada de 1.400 milímetros que transportará el agua a la planta generadora de energía.

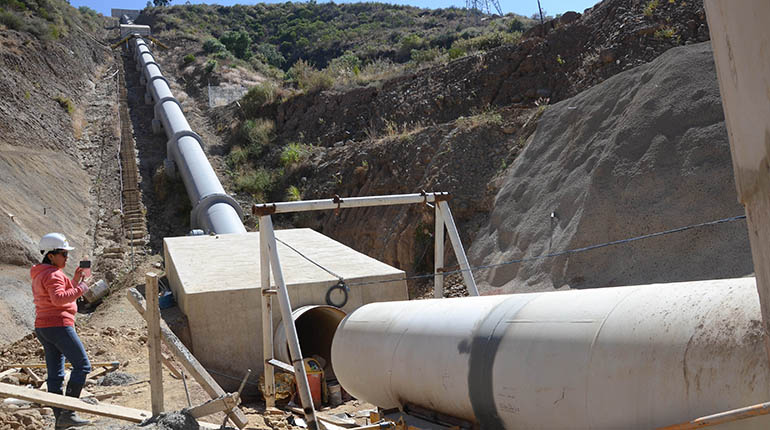

Esta situación fue observada ayer en una inspección que la asambleísta Lizeth Beramendi y el presidente de la Asociación de Ingenieros Eméritos de Cochabamba (Asieme), Gonzalo Maldonado, realizaron.
ENDE informó que a partir del 15 de agosto estaría en condiciones de entregar agua a Semapa. El gerente de Operaciones de la institución, Juan Carlos Ponce, explicó desconocer cuándo se instalará este tramo. “Para que las pruebas con el líquido inicien todavía la tubería debe estar sellada, estamos con trabajos complementarios”, dijo.
En cambio, la instalación del ducto de 35 metros que trasportará y distribuirá el agua desde la planta hidroeléctrica al ducto nuevo de Semapa y a la planta potabilizadora de Misicuni aún no se ha iniciado.
Misicuni debe ejecutar estas obras, se trata de una tubería de 1.400 milímetros.
El presidente de la empresa, Jorge Alvarado, garantizó la conclusión de este tramo hasta fin de mes. “Esta semana se termina de elaborar todo el material como tubos, codos y la próxima semana se comenzará con los trabajos civiles”, explicó el martes.
Indicó que el ducto irá por debajo de la tierra y su conclusión no se terminará este mes, porque hay muchas piezas que se deben instalar. “Si las obras iniciarían mañana (por ayer) tardarán en instalarlas más de un mes, por lo que creo que en septiembre podría estar lista, no se ve ni los materiales y dudamos que en agosto se entregue agua a la población ”, dijo.
En cuanto al ducto de Semapa de 12,7 kilómetros para llevar agua a Cercado, en éste todavía deben concluirse las interconexiones en tres quebradas, la más larga es la del río K’ora donde la tubería debe pasar 13 metros por un puente que ya está construido, pero falta que se instale la tubería.
“En las tres quebradas faltan los montajes de la tubería, en Tolavi solo hay una estructura de apoyo, en Ángel Mayu recién se construyen las columnas para las estructuras metálicas y hay mucha cantidad de accesorios que falta en toda la tubería”, explicó Maldonado.
El especialista descartó que la obra tenga un avance del 90 por ciento y esté listo en agosto como anunció el gerente de Semapa. “Yo veo un 70 por ciento de avance, además las piezas de fierro fundido que debían ser brasileñas son chinas, las cosas deben ser transparentes”, dijo Maldonado.
Este medio trató de contactar al gerente de Semapa, Gamal Serhan, pero no contestó las llamadas.
DEMORA PERJUDICA
La demora en los trabajos de las tres empresas causará que la población siga sufriendo racionamiento de agua, lamentó la asambleísta Lizeth Beramendi.
“En la planta de máquinas de ENDE sigue faltando pedazos, va ser difícil que hasta septiembre Cochabamba tenga agua de Misicuni, yo creo que todavía vamos estar sufriendo una época de racionamiento, porque el agua va ha estar estancada arriba por que no se han concluido obras”.
